【專題報道】為“華麗轉身”蓄力攻堅——榆林市科創五路上跨包西鐵路立交工程施工紀實
在呼包鄂榆城市群南大門、榆林高鐵片區南緣,轉體總重58000噸,創亞洲轉體斜拉橋噸位之最的市政轉體橋——榆林市科創五路上跨包西鐵路立交工程正在火熱建設!中鐵一局項目部直面地質復雜、混凝土供應短缺、鄰近營業線施工等多重挑戰,以“快”破局、以“精”解題、以“嚴”守安,在黃土高原的溝壑間書寫著橋梁建設的攻堅答卷。
爭分奪秒,以“快”破局搶進度

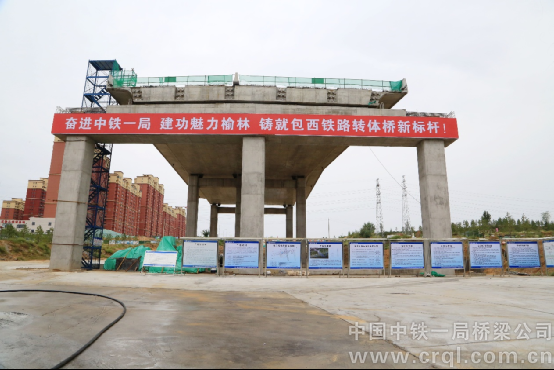

“早一天進場,就能早一天搶占施工主動權!”2024年 11月5日,伴隨著樁基施工的轟鳴聲,項目部正式拉開建設序幕。

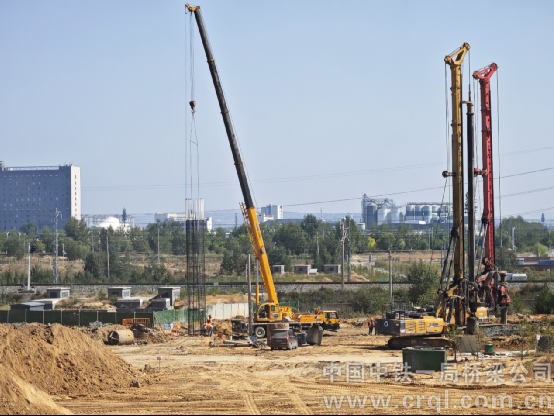

面對粉砂層地質的“下馬威”——松散性大、極易引發流沙,項目部果斷邀請當?shù)亟?jīng)驗豐富的施工隊伍,采用膨潤土護壁技術快速穩定孔壁,僅用1 個多月便啃下樁基施工這塊“硬骨頭”,為后續施工奠定基礎。
進度推進的“快”,還體現在手續銜接與工序統籌的“順”上。前期鐵路用地手續辦理中,項目部主動對接西安鐵路局西延公司,全程跟蹤協調,確保用地手續高效辦結,為施工掃清政策障礙。“我們還推行‘工序銜接前置’模式,澆筑承臺時,就已經同步規劃支架搭設,安裝球鉸時就制定好了轉體預案,只為提升工效。”項目負責人程曉剛介紹。

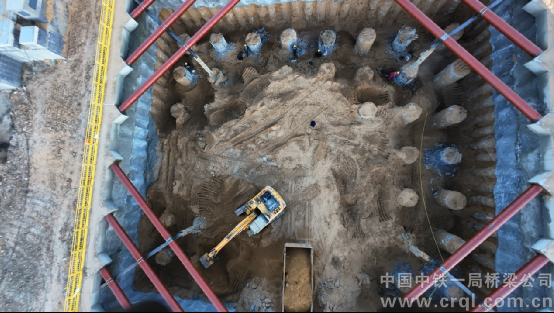

隆冬的榆林,氣溫跌到-15℃以下,凜冽的寒風如刀割般掠過工地。為了趕在春節前拿下“大基坑”開挖關鍵節點,項目全員開啟“加緊快上”模式。但一遇到管線密集地段,機械作業無從施展,就只能人工開挖,遇到風沙肆虐時,寒風更是裹著黃沙往衣領里灌,就是在這樣的條件下,20余名施工人員輪班鏖戰1個月,最終在2025年1月順利完成34.5米×37.5米×8.5米大基坑開挖工作。

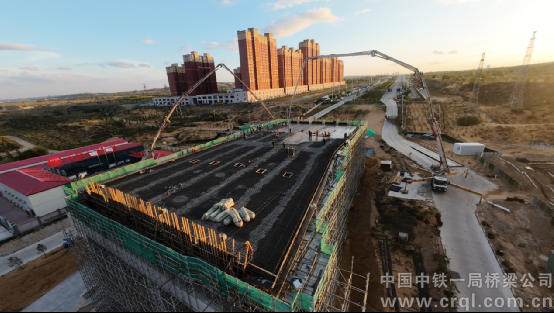

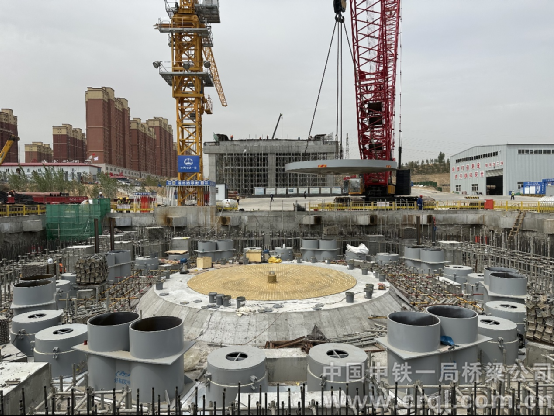

2024年年底,主墩樁基施工完成;2025年3月中旬,項目部快速?gòu)?fù)工,全面推進主橋承臺及引橋施工,于4月上旬完成主墩下承臺澆筑;同年5月,項目迎來建設高峰,承臺、樁基、支架三支隊伍160余人同步作業,施工現場“多點開花、齊頭并進”,先后完成球鉸安裝、引橋首聯連續梁澆筑等節點,并于6月中旬完成主橋下部結構施工。
截至目前,項目已完成主橋下部結構、中橫梁及主梁0號節段,引橋第二聯連續梁,第五聯連續梁下部結構施工,正朝著冬休前完成“主橋主梁施工”的目標全力沖刺!
精研細琢,以“智”解題破難關
從地質難題到精度控制,從材料短缺到技術攻堅,項目部始終以“逢山開路、遇水架橋”的韌勁破解施工困局。
混凝土質量管控上,項目面臨“高標號、高耐久性”的高要求與本地材料短缺的矛盾——當?shù)氐牟牧蟽H能滿足普通房建需求,無法滿足大橋設計的強度要求,于是,項目部跨區域搜尋,最終在隔壁佳縣鎖定了合格的混凝土骨料供應商,并聯動就近的商混站開辟了“專屬生產線”。為保障橋梁的耐久性,設計要求“混凝土中氯離子含量≤0.1%”,經多方考察,最終在內蒙才采購到了符合標準的水泥。
針對大體積混凝土施工易開裂的問題,項目團隊創新采用“循環水冷卻法”,將測溫儀器預埋入混凝土內部實時監測溫度,根據溫差動態調整冷卻水流速,確保混凝土表面與內部溫差控制在規范范圍內。

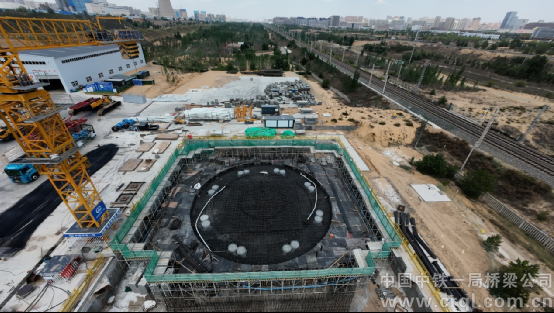

直徑7.8米、高1.1米、重100噸的球鉸是轉體施工的 “核心”,其安裝精度關系到轉體施工的成敗。項目部聯合球鉸供應單位創新優化施工方案:一是在球鉸已開設振搗孔、通氣孔的基礎上,再增設注料孔,確保混凝土能充分填充球鉸底部間隙;二是搭建專用調平支架,通過四個對角螺栓控制點調節水平,并結合高精度測量?jī)x器反復校準,確保球鉸面平整度誤差控制在“毫米級”。“此前,同類轉體橋的球鉸均無注料孔,僅靠縫隙自然流動澆筑,我們?cè)鲈O(shè)注料孔后,球鉸供應單位檢測后反映,我們球鉸底部混凝土的密實度是他們做過最好的!”程曉剛自豪地說道。

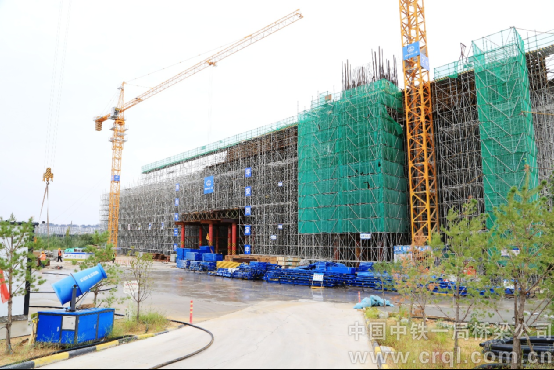

“下一步,我們還將破解‘異形’橋塔施工難題。”項目總工程師廖訓勇介紹,“為保證‘水滴形’橋塔的線型精度,我們將原計劃6米一節的澆筑高度調整為4.4米,雖然增加了5次澆筑施工,但我們將線型精度提高了。”
嚴陣以待,以“嚴”守安護運營
“包西線每天有232對列車通行,每四五分鐘就有一趟,臨近營業線施工容不得半點馬虎!”程曉剛道出了項目安全管控的嚴峻性。
安全質量總監杜富強介紹,為保障既有鐵路運營安全,項目部構建起“全流程、立體化”的安全管控體系。手續審批上,嚴格執行雙重審批——既完成地方主管部門審批,又同步通過鐵路部門的專項審查;同時,推行“一日一案報送”制度,主動接受監管;每處施工點配備專職防護員和駐站聯絡員,形成“現場觀察-駐站聯絡-實時預警”的閉環管控。
面對吊裝、高墜、坍塌、臨時用電等“五大傷害”風險,項目部“場景化防控”讓安全管控更接地氣:項目部給每臺塔吊加裝限位器,把入侵范圍設定在50米,就算碰到限位也會自動停機;高空作業時,工人全員佩戴五點式安全帶,作業面實行“日產日清”,杜絕物體墜落風險;支架搭設后,技術人員逐根檢查立桿垂直度與斜桿連接,每日專人巡查變形、螺栓松動情況,發現問題立即停工整改;臨時用電嚴格執行 “一機一閘一漏保”,電纜線全部架空或埋地敷設,避免觸電隱患。“以前覺得安全措施麻煩,現在每天按規范做,反而更踏實。”班組長老李說。
科技賦能更讓安全管控“如虎添翼”。鐵路、甲方、公司、項目部四級攝像頭實現無死角覆蓋,一旦發現未戴安全帽、人員進入危險區域,立即播報警示并同步推送管理人員。“除了智能監控,第三方機構的鐵路線路監測、支架關鍵部位的應力傳感器、梁體預埋的溫度與應變傳感器,都在24小時實時采集數據,為安全質量護航。”安質部長王朋朋說道。項目自開工以來,始終保持“零安全事故、零鐵路運營干擾”,多次獲鐵路部門與業主單位表?yè)P(yáng)。
從“跑步進場”到“攻堅突破”,從“技術創新”到“安全守護”,榆林轉體橋的建設歷程,既是與時間賽跑的“速度答卷”,也是與難題較量的“技術答卷”。我們相信,當大橋在萬眾矚目下精準轉體、穩穩合龍,所有不為人知的努力終將換來值得驕傲的華麗轉身。
