西安東站首件變配電工程一次送電成功
(西安訊)2月4日,由公司承建的西安東站首件變配電工程——西安東樞紐110/10kV變配電所實現一次送電成功,為項目后續聯調聯試工作提供了關鍵電力保障,也為西安東站整體工程的順利推進筑牢了堅實電力基礎。

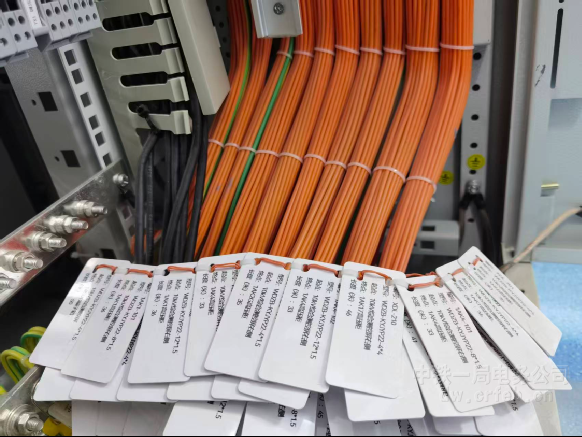

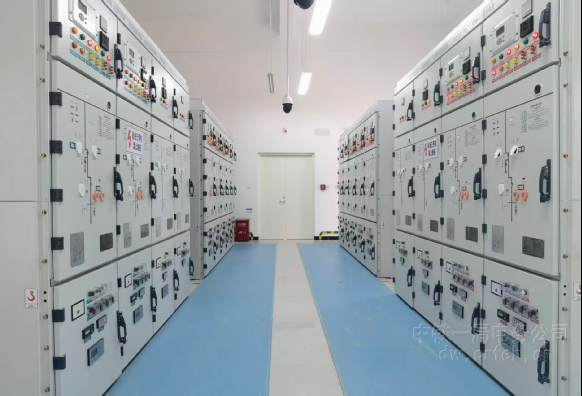

西安東樞紐110/10kV變配電所作為西安東站唯一的外電引入電力樞紐,是電力專業的核心組成部分,也是本線首件變配電工程,其供電質量直接關系到該區段鐵路列車能否安全、高速、可靠、穩定運行。該變配電所設有室外高壓設備區,以及室內高壓室、控制室、無功補償室、調壓室、小電阻接地室等一系列配套設備用房。施工過程中,項目團隊秉持“周密部署、精心準備、認真落實”的施工理念,通過工廠化預配、BIM技術反復優化方案,細化工藝流程;對高壓室使用地板革進行成品保護,配置“八小件”等機具,充分體現人性化設計與精細化管理要求。室內電纜夾層運用BIM技術進行布局優化,實現一、二次電纜分離敷設,設備下方統一噴涂編號;電力電纜采用品字形固定卡固定,二次接線工藝整體美觀大方,線號管按功能分色設置,既提升了設備辨識度,也為后續故障快速排查、縮短維修時長提供了便利。控制室通過所內綜合自動化系統、交直流系統及輔助監控系統,實現線路控制、保護等功能,并將數據實時上傳至西安鐵路局調度所,以精細管理嚴把工程質量關,全力保障變電所一次受電成功、安全有序投運。
為確保此次送電順利進行,項目技術小組編制專項送電方案,成立專項送電小組,對送電開通前的檢查準備、人員分工職責范圍、設備調試試驗、送電操作注意事項等全過程各環節實施了詳細周密部署。因該變配電所兩路臨時外接電源均取自已投運的還建紡織城牽引變電所,為降低安全風險,確保其正常運行,此次110/10kV變配電所受電啟動采用備用電源浐牽II電源線路帶兩臺主變的方式,即便受電過程中出現浐牽II電源跳閘失電等突發情況,也不會影響還建紡織城牽引變電所的正常運行。同時,針對該變電所進線及母聯相關設備由地方調度調管的實際情況,項目積極與西安鐵路局調度溝通,提前向地方調度申請操作授權,并聯合路局供電調度、西安高鐵設施段現場工作人員,逐一核對進線名稱、開關編號等關鍵信息,確保各項操作準確無誤。
送電當日,業主、監理等單位的共同監督指導,各項操作有序開展。當晚9時,變配電所110KV進線間隔受電;10時,完成兩臺主變壓器模擬繞組超溫跳閘;10時30分,完成模擬重瓦斯跳閘;11時05分,隨著對講機傳來“1B、2B變壓器進入空載運行,兩臺主變空載運行24小時”的指令,最后一步操作順利完成,兩臺主變沖擊送電成功,本次送電工作圓滿完成。
此次西安東樞紐110/10kV變配電所一次送電成功,不僅為西安東站聯調聯試創造了先決條件,更將為西安東站鐵路供電系統穩定可靠運行提供持續有力的電力支撐。
