百日攻堅破局,助推“東數西算” 寧夏中衛110kV變電站項目一次送電成功
(中衛訊)2月3日,隨著最后一組高壓開關柜、站用接地變及消弧線圈順利投入運行,站內設備參數穩定達標、指示燈有序亮起,標志著由中鐵一局電務公司承建的中國移動(寧夏中衛)數據中心B區110kV變電站工程一次性送電成功,項目正式邁入試運行階段。這為區域“東數西算”算力樞紐建設注入強勁電力動能,更以3個月的超短建設周期,刷新了當?shù)?10kV變電站建設的效率紀錄。

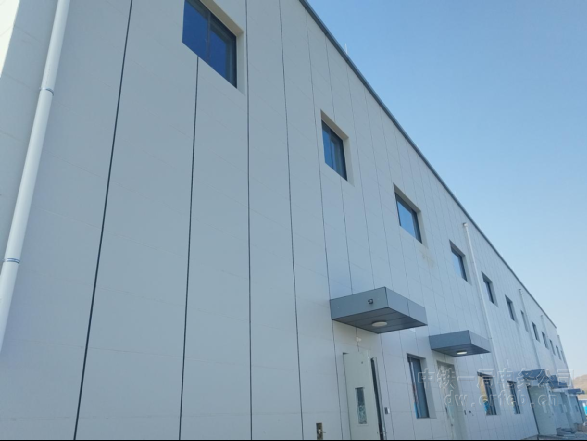

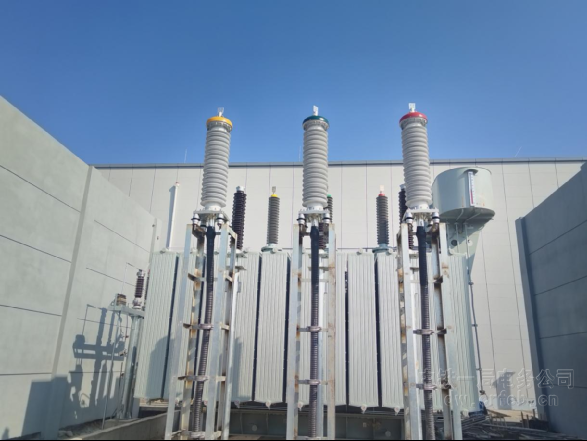

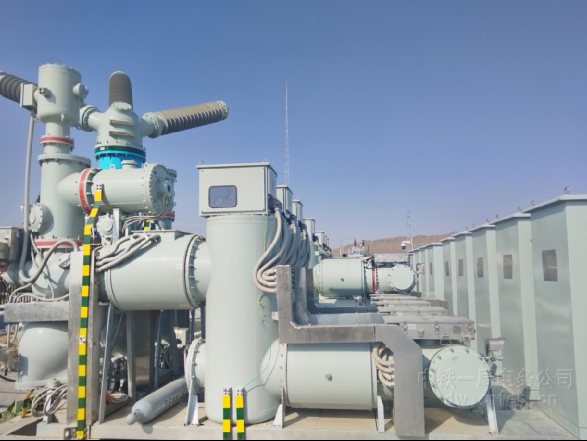

作為中國移動(寧夏中衛)數據中心B區的核心配套工程,該110kV變電站是保障其安全穩定運行的“電力心臟”。項目于2025年6月開工,占地約8000平方米,主要建設內容包括新建110kV戶外變電站1座、2層框架式配電裝置樓1棟、裝配120MVA三相雙繞組自冷有載調壓電力變壓器4臺,布設110kV出線回路2回、主變進線回路4回、10kV出線回路52回,配套安裝8Mvar并聯電容器16組、200kVA消弧線圈8組等。
對常規110kV變電站工程而言,3個月建成110kV變電站極具挑戰。施工過程中,團隊面臨多重難題:11米高的配電樓涉及高支模高風險作業;4組30米避雷針、9間隔GIS設備吊裝對場地與安全要求極高;設備種類多、布局密,調試需多方精準協同,容錯率低;加之寧夏中衛風沙大、晝夜溫差大,給混凝土防裂、設備防塵及冬季施工帶來嚴峻考驗。
為確保如期交付,施工團隊成立專項攻堅小組,將工程劃分為設備進場、土建、電氣安裝和調試四大模塊,層層明確節點目標與崗位責任。針對高支模風險,編制專項方案并全程精細管控;針對大型設備吊裝難題,改用軌道滑移平推技術,提升安全與效率;針對高密度設備調試需求,采用“分層分區、聯動校驗”工作機制,保障系統協同;同時通過混凝土保溫養護、設備防塵密封和室內除濕凈化等措施,有效應對當?shù)貝毫託夂颉?/p>
在此基礎上,項目團隊創新推行“邊設計優化、邊施工安裝、邊調試驗收”的并行作業模式,實現全程閉環管控。施工期間,面對高溫天氣、交叉作業等不利因素,項目團隊堅守“安全第一、質量為本”原則,24小時輪班奮戰。對主變耐壓檢測、線路接線校驗、信號核對等關鍵工序?qū)訉影殃P(guān),實現施工全程零安全事故、零質量缺陷。
送電過程中,項目團隊與電力調度部門密切聯動,嚴格遵循操作規范,按照“分步啟動、逐項校驗、全程監控”的思路,依次完成主變沖擊試驗、無功補償裝置調試、高低壓側線路合閘等流程,實時監測設備運行參數,確保每一步操作精準可控。經過數小時連續奮戰,所有設備均順利帶電運行,各項參數均符合設計標準,工程一次性通過送電驗收。
該變電站成功送電,徹底解決了中國移動(寧夏中衛)數據中心B區的電力瓶頸,顯著提升供電安全、可靠與穩定,更為未來算力擴容預留充足電力空間。作為區域數字基建關鍵支撐,本項目將進一步完善沙坡頭區數據中心集群電力保障體系,助力“東數西算”國家戰略在中衛落地見效,夯實當?shù)財?shù)字產業高質量發展的電力基礎。下一步,項目團隊將持續開展試運行期間的運維監測與參數優化,確保設備穩定運行,護航數據中心全面投產。
