西安東站西安變電所供電線成功送電
(陜西西安訊)8月14日下午6時30分,西安東站“四電”項目西安變電所供電線改造施工完成。此次改造后,西安變電所215號、216號供電線由單支變為雙支,不僅提高了線路載流量,達到了由西安變電所向紡織城變電所饋線進行越區供電的需求,同時也為西安東站還建紡織城牽引變電所投入運行提供了有利保障。
此次改造,需對隴海線接觸網進行停電并占用線路,且改造區段附近有6條供電線路、5條股道,施工過程中相鄰線路不停電并正常行車,安全風險高、施工難度大。項目部發揮多年來在營業線施工過程中沉淀的豐富經驗,扎實開展線路調查,與設計單位、西安供電段多次對施工方案進行研討優化。最終制定了正式改造前,先將該兩條供電線做好過渡及接地等安全防護措施并退出運行,再由西安變電所211號、212號供電線向隴海線上下行線路進行越區供電,將鐵路沿線供電線架設更換施工由III級天窗施工改為臨近營業線施工的方案,不僅保障了隴海線的接觸網供電,同時還大幅度減少了天窗施工頻次及對隴海線行車的影響。西安變電所215號、216號兩條供電線長度為2.1公里,采用雙支雙邊懸掛,需架設供電線8.4條公里。改造施工從8月9日開始,至8月14日改造完畢送電開通。
為了確保改造的高效完成,項目部組織施工作業人員,通過“白加黑”倒班模式,利用5個III級“天窗點”施工完成了供電線跨越隴海鐵路及拆舊、新支柱組立施工。同時利用點外時間完成臨近線路供電線架設及設備安裝,最終在 6天內完成了全部改造任務。施工過程中,項目部嚴格落實公司營業線標準化流程,項目經理、安全負責人、施工負責人、班組長、現場專職安全員及等各司其職,從點前分工、班前講話、停電封鎖、施工作業到工完料清,全程帶班盯控,確保營業線施工安全受控,高效推進。
此次改造時值西安酷暑天氣,項目部扎實做好現場保障及高溫預防措施,配備了藿香正氣水、防曬噴霧、綠豆湯等防暑降溫用品,提前與就近的醫院建立了應急聯系機制,全力保障施工作業人員夏季施工安全。

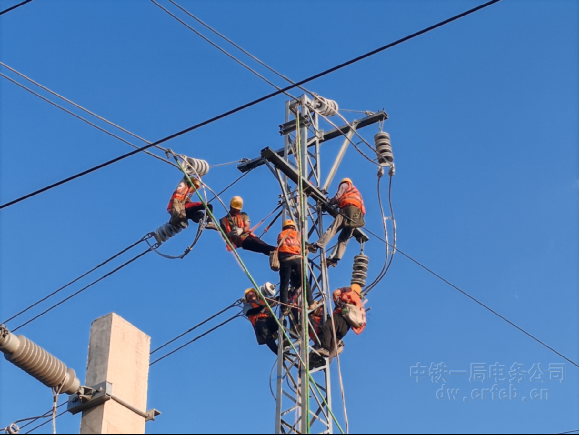

供電線金具安裝

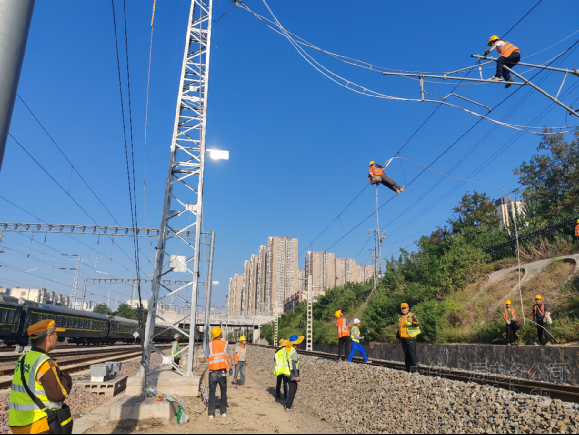

供電線跨越架設

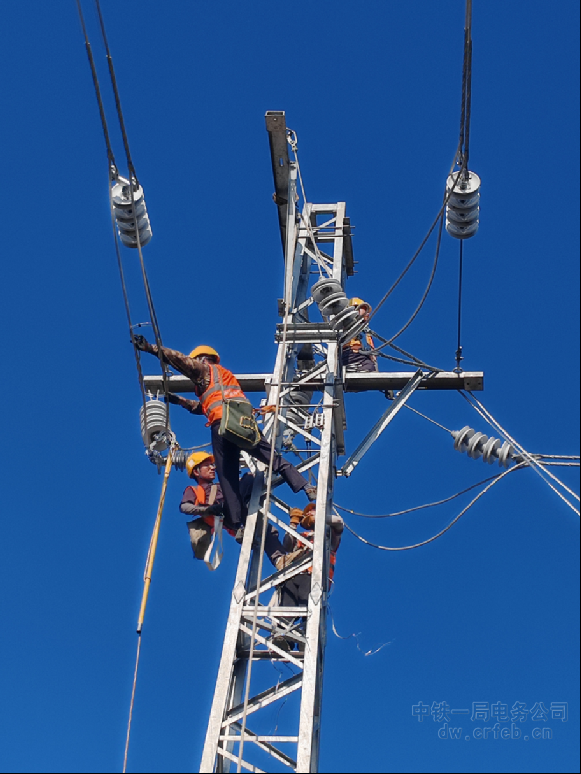

供電線懸掛安裝
